Dự án được chia ra làm 3 giai đoạn:
✅ Giai đoạn 1: thực hiện từ 01/08/2024 đến 25/08/2024
✅ Giai đoạn 2: thực hiện từ ngày 05/10/2024 đến hết ngày 10/11/2024
✅ Giai đoạn 3 thực hiện từ ngày 01/11/2024 đến 10/12/2024
TỔNG QUAN DỰ ÁN BAO GỒM:
✅ GIAI ĐOẠN 1:

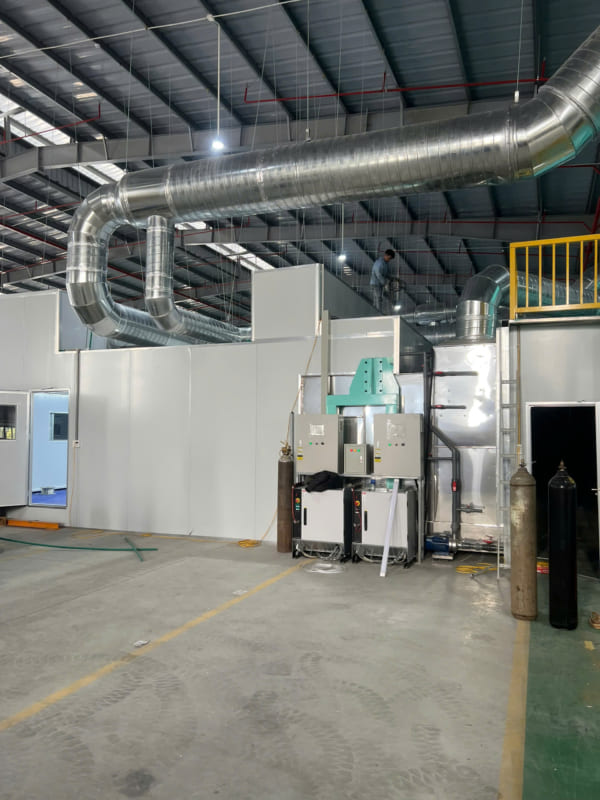

🏭 1 booth hút sơn dài 5 mét rộng 3 mét có tường nước 2 bên hông
🏭 1 Hệ thống lọc khí ( lọc G4 + lọc làm mát coolingpad)
🏭 Cấp gió trần
🏭 Lò sấy nhiệt tiêu chuẩn gió 6 air chage / phút kèm lọc hepa chịu nhiệt
🏭 Khung treo robot + 2 robot treo hiệu borunte F2110A
🏭 Kết nối hệ thống thiết bị sơn, 6 súng sơn iwata winder 2A, 6 bơm sơn iwata DSP90E, 6 tanks sơn
🏭 Dựng vách phòng chức năng ( phòng sơn, phòng lau bụi IPA, phòng pha sơn) kèm hệ thống điện chiếu sáng
🏭 Sàn greating nhựa
✅ GIAI ĐOẠN 2:
🏭 4 booth hút sơn dài 3 mét rộng 3 mét có tường nước 2 bên hông
🏭 2 Hệ thống lọc khí ( lọc G4 + lọc làm mát coolingpad)
🏭 Cấp gió trần
🏭 2 Lò sấy nhiệt tiêu chuẩn gió 6 air chage / phút kèm lọc hepa chịu nhiệt
🏭 4 Khung treo robot + 4 robot treo hiệu ABB
🏭 Kết nối hệ thống thiết bị sơn, 12 súng sơn iwata winder 2A, 12 bơm sơn iwata DSP90E, 12 tanks sơn
🏭 Dựng vách phòng chức năng ( 4 phòng sơn, 2 phòng lau bụi IPA, phòng pha sơn) kèm hệ thống điện chiếu sáng
🏭 Sàn greating nhựa
✅ GIAI ĐOẠN 3:
🏭 4 booth hút sơn dài 3 mét rộng 3 mét có tường nước 2 bên hông
🏭 2 Hệ thống lọc khí ( lọc G4 + lọc làm mát coolingpad)
🏭 Cấp gió trần
🏭 2 Lò sấy nhiệt tiêu chuẩn gió 6 air chage / phút kèm lọc hepa chịu nhiệt
🏭 4 Khung treo robot + 4 robot treo hiệu ABB
🏭 Kết nối hệ thống thiết bị sơn, 12 súng sơn iwata winder 2A, 12 bơm sơn iwata DSP90E, 12 tanks sơn
🏭 Dựng vách phòng chức năng ( 4 phòng sơn, 2 phòng lau bụi IPA, phòng pha sơn) kèm hệ thống điện chiếu sáng
🏭 Sàn greating nhựa.
